9月下旬的杭州国际博览中心,人潮依然为大模型、算力集群与智能体涌动。
9月22日—9月24日,在云栖大会2号馆的现场,全球电源管理与散热解决方案龙头台达首次以独立展台亮相。120平方米的展区内,台达展示了“从电网到芯片(From Grid to Chip)”数据中心基础设施解决方案,呈现其在供电、散热及系统整合方面的布局。

长期以来,台达以电源管理、散热及关键零部件能力为市场所熟知。从开关电源、无刷直流风扇到关键被动元件,其多项核心产品的市占率长期稳居全球首位,广泛应用于芯片、服务器、PC与通信基站等场景。其核心产品与技术积累,为向系统级架构与解决方案延伸提供了基础。
随着AI基础设施的功率密度与系统复杂度不断提升,台达的角色正在迎来一场价值重估。无论是大模型训练还是海量推理,都对供电效率、散热能力及系统协同提出了更高要求。在整个算力行业不得不直面能源天花板的当下,台达正以核心产品能力为基础,将系统架构与整体解决方案作为未来发展的战略重点。这一方向强调从客户的算力部署与运行需求出发,统筹供电、散热、控制及维护要求,通过跨业务协同与系统级验证,提升整体方案价值。
云栖大会前夕,36氪对话台达新兴市场事业群总经理董慨,讨论了下一代AI数据中心如何缩短交付周期,以及800V直流供电与液冷的应用进展及系统协同,试图解答一个行业共同关注的问题:下一代AI数据中心如何通过系统架构与协同设计,实现更快部署、更高运行效率与更优TCO?
从产品供给到系统交付:缩短AI基础设施部署周期
此次参展也体现了台达贴近中国市场需求、加强本地协同与交付支持的布局。
2026年7月,台达正式成立新兴市场事业群,希望将研发、供应链和服务资源更早前置到中国市场,提升对本地云厂商和AI数据中心客户的响应速度。董慨告诉36氪,该事业群一方面作为重点客户的统一对接窗口,另一方面牵引集团内部不同业务单元,为中国本土市场进行方案整合、成本优化和交付支持,并研发适合本土市场的创新产品。
面向阿里云CUBE 5.0架构的相关产品与解决方案,是台达此次展示的核心内容之一,同时也是观察其角色变化最直接的窗口。

芯片和模型的迭代节奏不断加快,而传统数据中心仍需依次完成土建、供配电、制冷和网络调试。国内同等规模项目的交付周期普遍为6至12个月,海外为12至18个月。这意味着,基础设施交付周期过长,会拉大数据中心建设与芯片、模型迭代之间的时间差。

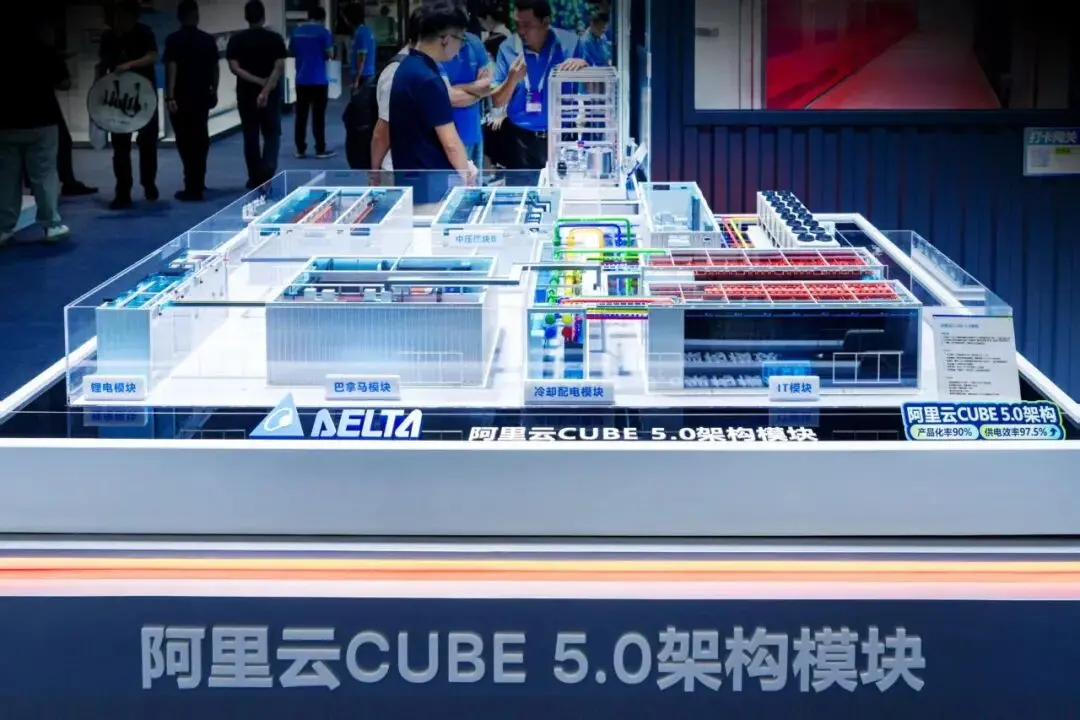

阿里云CUBE 5.0架构回应了这一矛盾。据了解,该方案采用全模块化设计,供电、冷却、安防、智能化和消防五大核心系统的模块化率达到90%,大型AI数据中心的交付工期已缩短至100天。
董慨将台达提供的服务概括为“一站式服务(one-stop shopping)”。
“从Grid到Chip,各环节涉及的电力和散热产品,我们几乎都有。”他进一步解释,CUBE 5.0方案,既考验产品覆盖能力,也考验系统设计、接口适配与联合验证能力。在统一接口规范、完成协议适配与联合验证的基础上,核心部件的协同开发有助于降低系统集成成本。
交付周期缩短的直接价值,是让算力更早投入运营。董慨表示,对于提供Token服务的企业,更早上线有助于更早承接业务、形成实际收入;对于大模型训练企业,则意味着更早启动训练与迭代。“对于提供整体解决方案或算力服务的企业,还能加速资产周转。”
从10 kV到800 VDC:以架构优化提升供电效率
在云栖大会展台另一侧,从电网到芯片(From Grid to Chip)数据中心解决方案也引来不少技术决策者驻足。

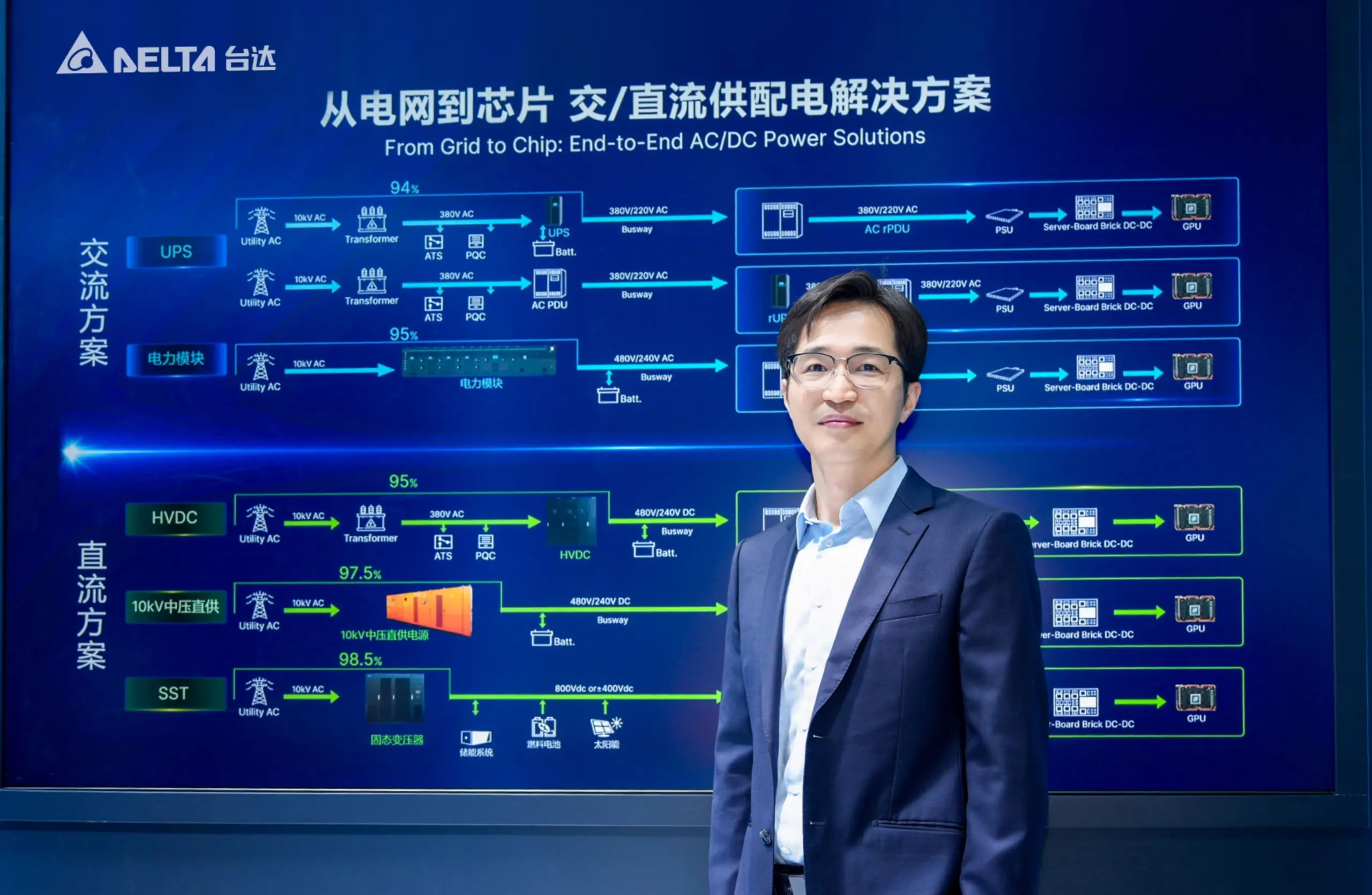

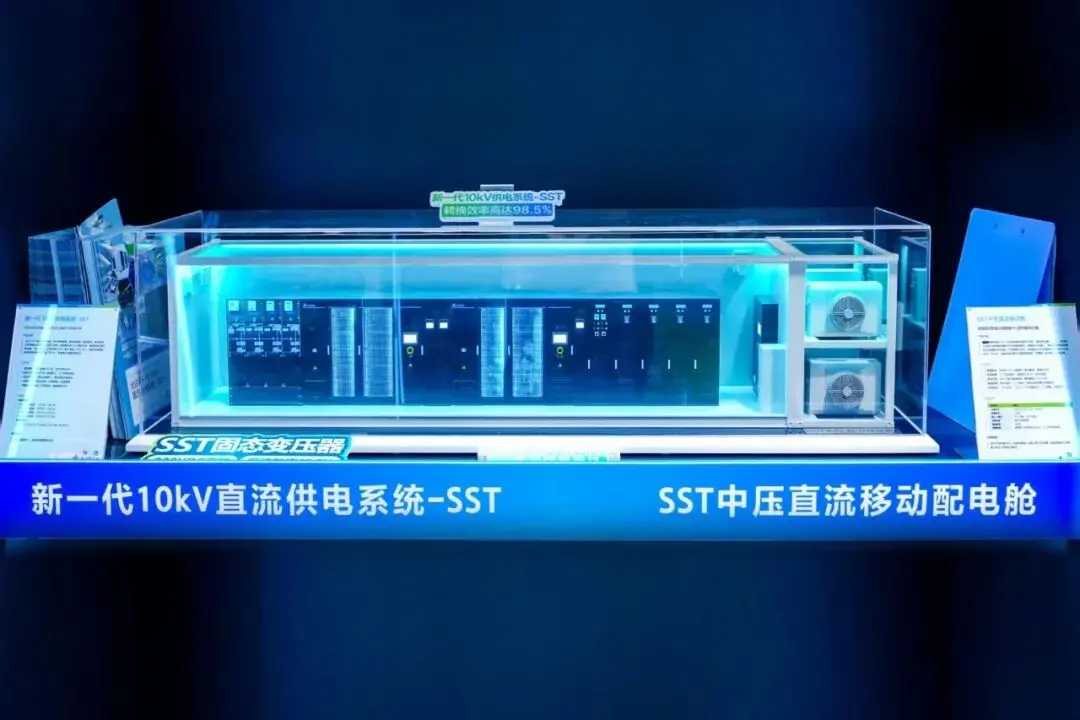

台达展示的以SST固态变压器为核心的新一代10 kV智能供电系统,正是供电链路“瘦身”的一个具象化注脚。该系统可将10 kV中压交流电转换为多档直流电压,最高转换效率达到98.5%。在台达展示的HVDC架构中,减少部分中间转换环节后,从电网到芯片的端到端效率由传统交流架构的87.6%提升至92.1%。

SST中压直流移动舱,则将中压直流供电能力封装为户外预制化系统。工厂预制与调试完成后,现场接入中压电源和光纤,24小时内即可投运,可用于新能源电站配套、边缘计算、应急通信和异地容灾等场景。
与此同时,800 VDC正在从厂商各自探索走向开放标准协同。2025年,台达牵头业界发起的首部《数据中心800V直流技术白皮书》已从1.0升级到2.0,凝聚了业内对高效供电方向的共识;围绕10KV到1V的全链路探讨,也让“电力X算力”之间的底层逻辑更加清晰。这也标志着800V直流供电架构从“技术理论”向工程验证与试点应用推进。
对于供电架构的进一步升级,董慨的判断更谨慎:“如果只有1%的收益,却要推翻现有生态体系并承担未知风险,工程上就没有必要。只有收益足够大,行业才会继续演进。”在他看来,对于800V HVDC高压直流架构,2026年至2027年仍以研发验证和试点部署为主,预计2028年至2029年可能逐步进入规模化应用。考虑到现有数据中心资产规模庞大,新旧架构会长期并存。
供电与散热协同:从单点优化走向系统整体效益
这些方案背后,是功率密度上升带来的系统变化。当前高密度AI机柜已进入数百千瓦区间,MW级机柜也被纳入下一代架构规划,单独优化供电或散热,越来越难覆盖整体需求。
在散热侧,随着AI芯片功耗和整柜功率持续上升,液冷散热正逐步成为高端AI基础设施的标准配置。按TrendForce相关预测,采用液冷方案的占比预计将由2025年的约33%升至2026年的53%,2027年接近60%。
过去,数据中心供电和散热通常由不同团队与供应商分别设计,跨系统信息难以充分共享。随着单柜功率上升,供电与散热之间的协同要求进一步提高。
在高密度AI机柜中,供电损耗会增加散热负荷,散热边界也会制约机柜功率密度和供电方案,单点优化越来越难转化为整体能效提升。
台达在供电、机柜级液冷和芯片级电源模块等领域的能力积累,为在同一套系统架构下协同设计供电与散热提供了基础。其展出的高压直流电子水泵等部件,在采用匹配的直流供电方案时,可为减少泵驱动供电链路中的部分转换环节提供条件;统一监控、合理的冗余与故障隔离设计,以及系统级调优,有助于减少基础设施约束造成的降额与中断,为GPU持续稳定运行提供保障。
“未来竞争的关键,是把供电与散热协同起来,做系统级优化。”董慨表示,“最终希望让客户的每度电、每个GPU产生更多有效Token。”他认为,衡量这项优化的一个关键指标,是单位Token成本(Token Cost)。在具备适宜的用户、温度条件和经济可行性的场景下,余热回收还可能进一步改善总体拥有成本(TCO)。

结语
1971年,郑崇华创立台达时,定下了“环保 节能 爱地球”的经营使命。半个多世纪以来,从开关电源到AI电源,从核心产品到“从电网到芯片”全栈方案,台达的技术演进围绕能源效率提升,并向系统整体效益延伸。
台达于2021年加入RE100,承诺在2030年实现全球厂办100%使用可再生电力并达成碳中和;2022年,台达成为亚洲高科技硬件设备业首家通过SBTi科学净零目标审查的企业。
截至2025年,其全球可再生电力使用比例达到91%。自2021年起,台达实行每吨300美元的内部碳定价,收取的碳费计入碳费基金,循环投资于工厂节能技改与低碳前沿研发。

浪潮会起伏,风口有轮换,但有一件事不会改变,人类对“用更少的电,做更多的事”的愿望,只会随着AI时代的到来而愈发强烈。
从隐身于设备内部的“Delta Inside”,到直面技术浪潮、携手顶尖伙伴共建标准的“Delta Outside”,台达选择站在电与热的交汇处,给出最经得起时间追问的答案。
